3人可控的防城港海港變電站

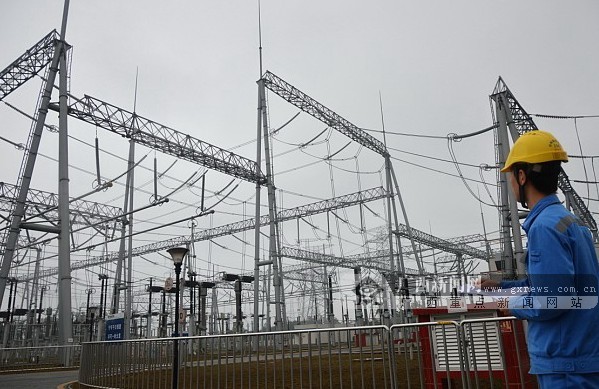

3月19日上午,記者走進防城港海港500千伏變電站大門,圍墻外的工人們正在加緊建制桿塔,而圍墻內 “嗡嗡”的低沉電流聲,讓人感受道這是非一般場所。據了解,該變電站原只承接防城港電廠發出的電,而再過一年,它將迎來我國西部首座核電站——防城港核電站發出來的電。
作為廣西重點工程項目,防城港核電廠500千伏送出工程分別新建了防城港核電廠——海港變電站、核電廠——邕州變電站兩條雙回線路,總長350公里,需立桿塔850基,工程總投資8.64億元。據施工方負責人介紹,目前已經完成了60個基礎開挖,澆制了56個座,26座桿塔組已經立了起來。 今年6月30日前將投入運營調式,為明年3月核電廠首次發電作準備。

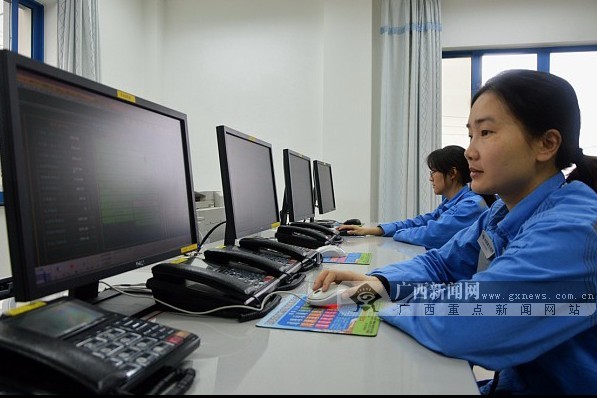

當天上午,記者在變電站設備區走了一圈,沒有看到一個人。而在變電站的總控室里,也只見到兩位女員工在值班。“兩個人控制全站的所有調備,包括遙控信號、調壓和檢測。”值班長小胡介紹說,這些工作都采用了電腦控制來完成,每個班最多有三個人,兩人在總控室操控,一人到現場巡檢。
據了解,2010年7月動工的防城港核電站,一期工程總投資約260億元,首臺機組預計2015年投入商業運營,每年可為廣西提供150億千瓦時安全、清潔、經濟的電力,有效減緩廣西區的電力負荷。
