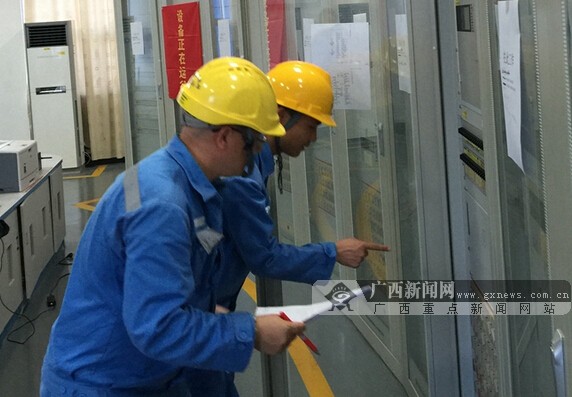

廣西新聞網防城港8月9日訊(通訊員 廖琪緯)日前,防城港供電局220千伏新興站母線分段間隔工程中的2013開關及#1、#3號母線PT經驗收合格成功送電,標志著該局向新興站整個母線分段全部改造工程邁進一大步。
新興站220kV母線分段改造工程,是廣西電網2016年防范電網風險的一個重點項目,改造工程竣工后,新興變220千伏母線由原先的雙母改造為四段母線,極大地提高新興變電站供電可靠性和靈活性。
據了解,新興變擴建的兩個母線分段間隔分別設在原來220千伏中新Ⅱ線母線對正的下方處以及后移原#2母PT,另在設備區擴建2個220千伏電壓互感器間隔。其中對間隔的設備基礎、設備支架基礎、電纜溝、操作小道及設備支架焊接等進行施工,涉及到的大型器械吊裝均屬于高風險作業。
在該工程建設過程中,需要新興站220千伏母線輪流停電,由于該工程建設周期長,停電涉及的電網風險高,該局提前制訂了專項的風險控制方案《新興站220kV母線輪流停電期間系統運行方案及風險控制要求》。在風險控制的方法上,該局突破傳統思路,經過精心計算研究論證,科學安排運行方式,在停電期間采取電磁環網供電方式,有效提高電網可靠性,避免較大電力安全事故的發生。
據悉,220千伏新興變母線分段工程最終的順利投運,將有效緩解防城港區域供電壓力,優化區域電網運行方式,為當?shù)鼐用瘛⑵髽I(yè)用點電提供可靠保障,為防城港市的經濟發展打下堅實基礎。
