清潔能源外送專用特高壓輸電工程建設有序推進 (4) |
2020年05月09日 14:54 來源:新華網 編輯:陸權香 |

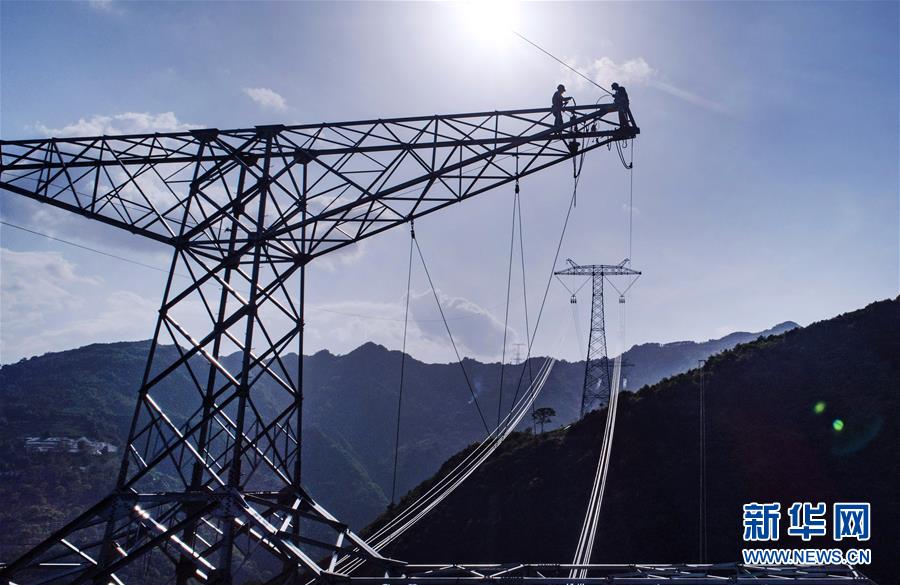

5月8日,國網四川電力送變電建設有限公司員工在秦嶺腹地的鎮安縣段高空安裝附件。 國家重點工程——青!幽稀800千伏特高壓直流輸電工程陜5標段自2月25日復工以來,基礎澆筑完成率達100%,鐵塔組立完成率92%,張力放線已完成52%。青!幽稀800千伏特高壓直流輸電工程是我國第一條專為清潔能源外送而建設的特高壓通道,計劃年內建成投運,屆時,每年可向河南輸送清潔電力400億千瓦時。 新華社記者 陶明 攝
|
|||
